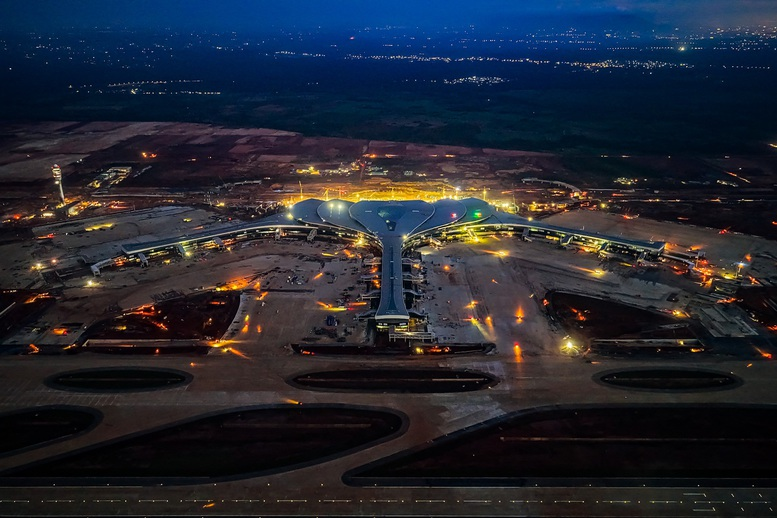

政府および首相のプロジェクト進捗加速に関する指示を受け、ベトナム空港公社(ACV)は、ロンタイン国際空港プロジェクトを2026年12月に商業運用へ移行させるため、180日間の集中加速期間に向けてあらゆる資源を総動員しています。

ベトナム空港公社(ACV)の報告によると、現在までにロンタイン国際空港プロジェクトの実施進捗は、締結済み契約額ベースで77%に達しています。
主要建設パッケージである第3コンポーネントプロジェクト(空港内の主要施設建設)は、累計で契約額の約70%に達しています。全16パッケージのうち、フェンス工事、造成・排水工事、旅客ターミナルの杭基礎工事を含む3パッケージがすでに完了しており、残る13の主要パッケージは現在建設が進められています。
人員面では、現在建設現場で平均7,300人以上の作業員が直接従事しています。詳細な工程を確実に進めるため、ACVは施工業者に対してさらなる人員増強を要請しており、約9,000人の直接作業員と間接部門スタッフの体制を目指し、書類作成や各種手続きを加速させています。
6月18日時点で、締結済み契約総額8兆6,348億ドンに対する支出額は約4兆3,542億ドンに達し、進捗率は50%となっています。このうち、16の建設パッケージの支出進捗率は48%であり、6月30日までにさらに約2,655.7億ドンおよび520万米ドルを追加支出し、プロジェクト終盤の建設ペースを維持する計画です。「現在、人員確保と設計業務が大きな課題となっています。プロジェクト全体で約1,668人の人員不足(主にパッケージ5.10および4.8に集中)が発生しており、これに加えて2万件を超える未処理の設計図面が、施工進捗や検収・支払い手続きに大きな圧力を与えています」とACVの経営陣は述べています。
2026年6月、ACVは送電工事の完了という重要なマイルストーンを達成しました。これは試験運用段階に向けて安定かつ安全な電力基盤を構築する決定的なステップであり、複雑な技術インフラシステムを一体的に稼働させるための前提条件となります。また、政府の指示に基づき、2026年末の商業運用開始という目標に向けたACVの強い決意を示すものでもあります。

旅客ターミナル、2026年9月に技術運用開始へ
現在、第3コンポーネントプロジェクト(空港内の主要施設建設)に属する各工事パッケージについて、ACVはあらゆる資源を動員し、施工業者に対して180日間の集中加速期間に向けた工事進捗の加速を強く求めています。

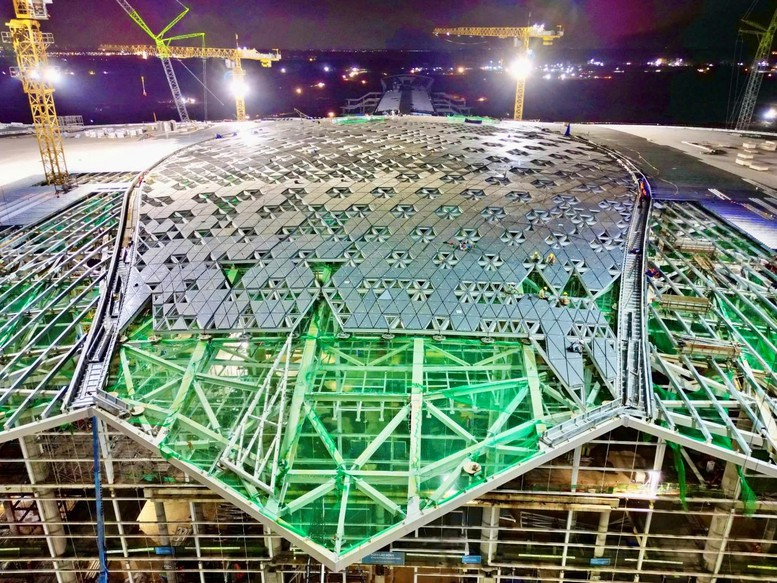

具体的には、空港の運用能力を左右する中核施設群として、パッケージ5.10(旅客ターミナル)は、施工共同事業体が建設工事および設備設置を集中的に進めており、2026年9月の技術運用開始に向けて準備が進められています。

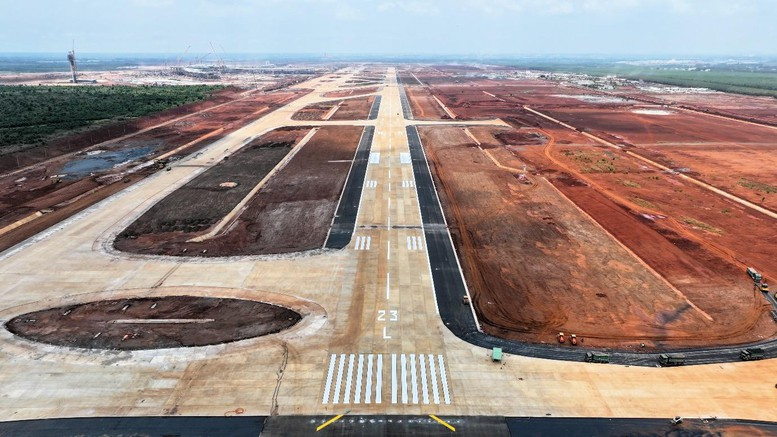

- パッケージ4.6(滑走路、誘導路、駐機場)は主要工事をほぼ完了し、飛行検査も成功裏に実施されており、2026年7月中の全面完成を予定しています。
- パッケージ4.7(航空機駐機場)はコンクリート舗装の仕上げ作業を進めており、2026年8月中の完成を目指しています。
- パッケージ4.12(第2滑走路)は飛行区域との接続に合わせて段階的に施工が進められており、2026年9月30日までの完成を予定しています。
- パッケージ5.11(空港管理設備)は、旅客ターミナル設備および航空管制塔設備の設置進捗に合わせて一体的に進められています。
エネルギー供給および交通接続インフラに関する工事群では、パッケージ6.12が道路および橋梁部分を完了しており、2026年6月中の全面完成を予定しています。
- パッケージ4.9(燃料供給システム)は、2026年9月中に設備設置および検査を完了する予定です。
- パッケージ4.8は6月9日に送電を完了しており、2026年9月4日までに主要幹線道路の完成を目指しています。
- パッケージ4.11(排水処理施設)は、2026年7月20日までに技術設備の設置を完了する予定です。
補助施設群では、貨物ターミナル(パッケージ7.8および7.8a)が2026年10月30日の完成目標に向けて進められており、境界フェンス(パッケージ2.10)も、空港の統合運用開始前の安全・保安確保のため、急ピッチで建設が進められています。プロジェクト管理委員会は、2026年第4四半期の完成目標に向けて、施工業者に対し設計専門家および高度人材の追加配置を強く求めています。

ロンタイン空港プロジェクトの進捗を加速するため、ACVは「施工した箇所から順次検収し、試運転を実施する」という原則に基づくプロジェクト管理方式を導入し、完成段階を活用してシステム検査、性能評価および段階的な試運転を進めています。
2026年9月には統合試験運用が実施される予定であり、これは飛行区域インフラ、旅客ターミナルおよび各種技術プロセスの連携能力を検証する重要な節目となります。2026年12月には正式な商業運用が開始されます。試験運用の結果および法令に基づいて発行される各種安全認証を前提として、本プロジェクトは正式に商業運用へ移行する予定です。
